國家會展中心周邊架空線入地9月底前全部完成

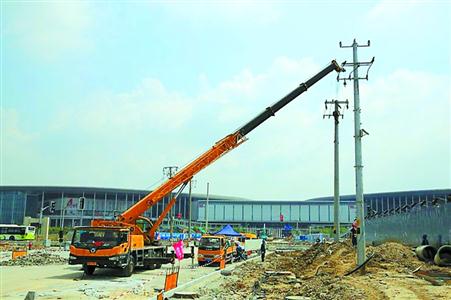

進博會場館周邊架空線入地工作穩步推進。 資料照片
作為進博會重要場館交通配套項目之一,青浦區徐民路核心區的架空線入地施工于8月6日完成,其余部分將在未來兩天內全部完成。據國網上海市電力公司介紹,進博會周邊架空線入地工程共涉及閔行、青浦兩區的14條道路,目前已有4條完成施工,其余10條道路均處于電纜排管敷設階段。
徐民路位于國家會展中心西大門主軸線,是進博會重要的交通配套保障道路之一。該路段架空線入地項目西起華徐公路,東至諸光路,全長2.315公里,涉及拆除桿變4臺,電桿108根,電力架空線11公里。此前,青浦供電公司已完成1座10千伏開關站建設和9.2公里地下電纜的敷設。
青浦電力架空線入地工程緊密對接首屆中國國際進口博覽會,青浦供電公司需要在半年多的時間內完成國家會展中心周邊8條道路共計18.38公里架空線入地任務。據介紹,架空線入地工程從規劃設計階段就著眼于虹橋商務區長遠發展考慮,按照世界一流城市能源互聯網的標準進行規劃設計。
按計劃,國家會展中心周邊電力架空線入地施工在9月底前全部完成。
